长城网·冀云客户端12月27日讯(记者 富心迪)12月27日,我国自主研发的第四代6.25兆瓦风电机组在中建一局河北华电辛集50兆瓦风电项目现场成功安装,该风电机组比第三代6.25兆瓦风电机组年发电效率提升四分之一。

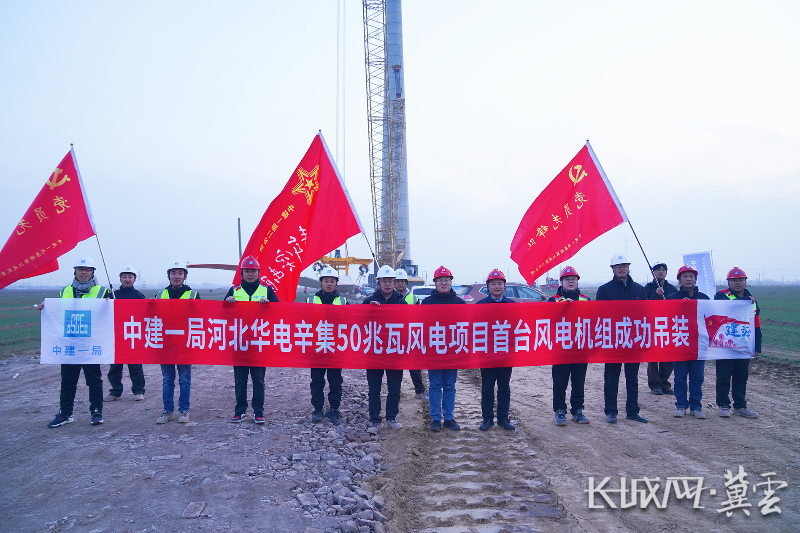

中建一局河北华电辛集50兆瓦风电项目成功安装。长城网·冀云客户端记者 富心迪 摄
据悉,该50兆瓦风电机组项目共安装8台6.25兆瓦风电机组,本次安装的风电机组轮毂高达160米,相当于53层住宅楼的高度,单支叶片长约105米,叶轮直径达221米,扫风面积更是宽广,高达3.6万平方米,相当于五个标准足球场的大小,单台风力发电机组一年可生产2146.4万度电。
风电机组吊装的重难点在于将单支重31吨的叶片精准对接到风电机组主机舱。叶片连接采用128根大直径高强螺栓,这些螺栓需要与主机舱设备周围的128个螺丝孔精准对接,这好比在空中练就“穿针引线”的绣花功夫。

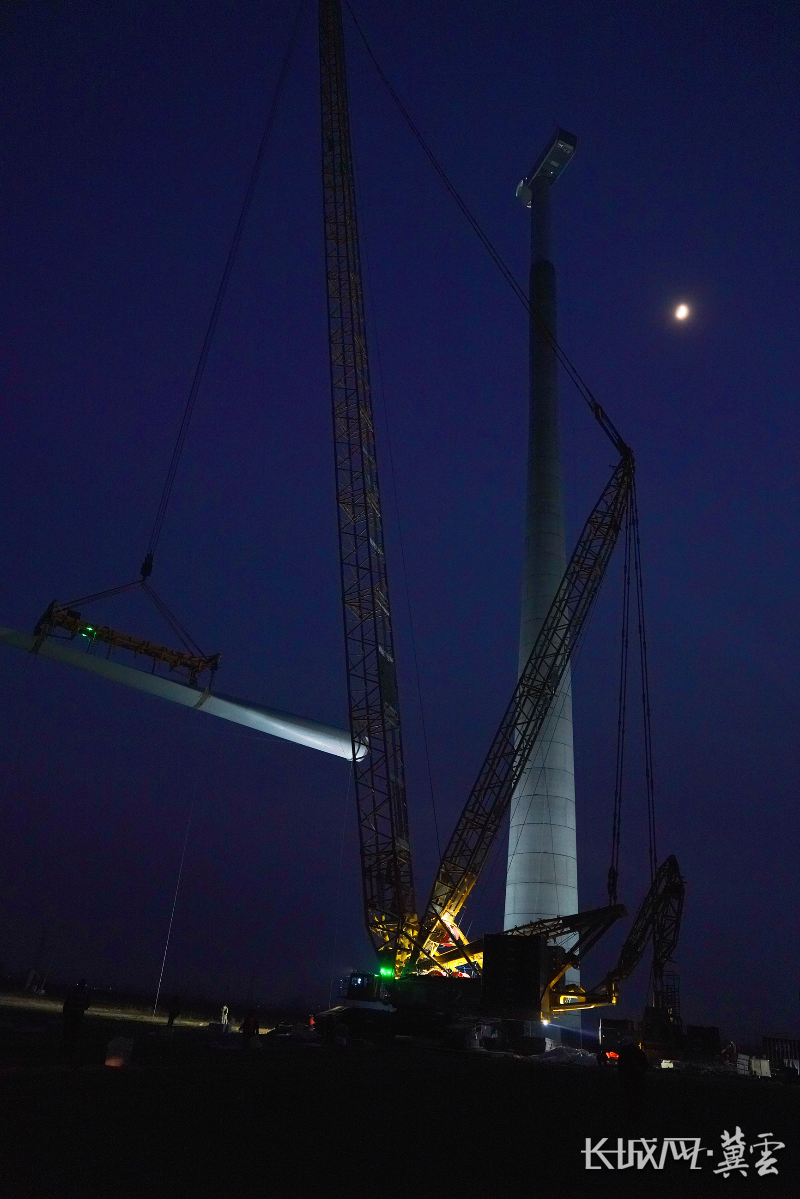

项目安装现场。长城网·冀云客户端记者 富心迪 摄
为此,项目工程部和技术部反复推演叶片运输、吊装等各个环节,确保每一道吊装工序环环相扣,不出纰漏。总工张少明说:“一个小环节出现偏差,都可能导致吊装失败,一颗小螺栓缺失都可能导致叶片安装工作无法进行。”
叶片吊装更要与天气拼抢时间,抢抓无风天作业窗口期,与天气抢吊装作业时间是重中之重。假如是大风天,吊到空中的叶片随风摆动幅度大,极难控制叶片吊装精度。
针对1300吨吊机起钩、回转慢,塔臂作业区域大等难题,项目为减少叶片吊具安装拆卸时间,采用预拼装工艺,将常规3天吊装时间压缩到了1天以内。

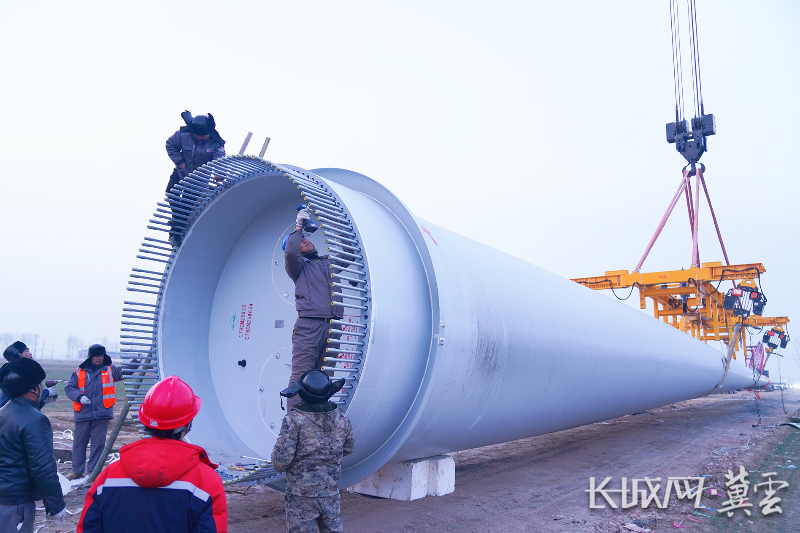

项目吊装现场。长城网·冀云客户端记者 富心迪 摄
那么,采用何种吊装工艺才能使叶片精准对接呢?项目采取重型吊车将叶片吊到距主机舱相近距离时,地面工作人员分别拽住兜在叶片上的缆风绳,通过缆风绳控制叶片吊装姿态。叶片与主机舱对接安装时,机舱内的空中指挥员与地面指挥员及时交换叶片对接间距等信息,确保叶片和机舱精准对接。

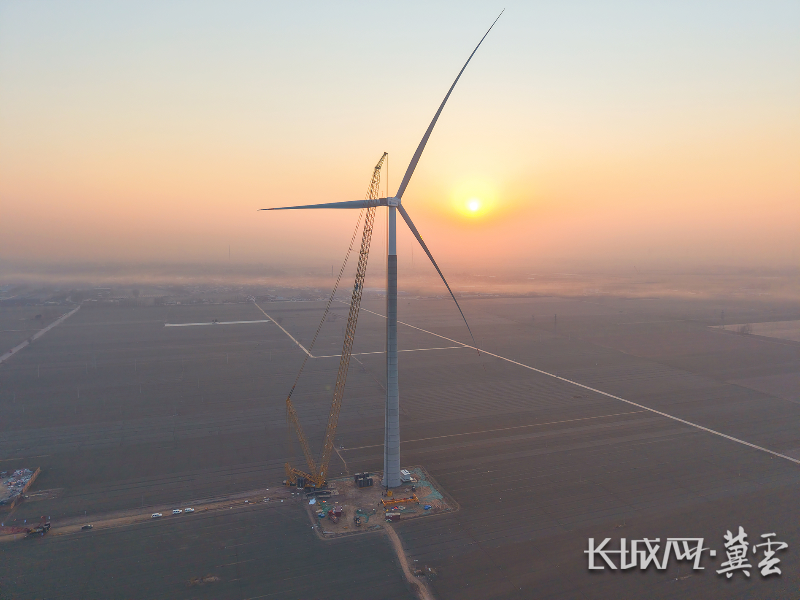

风电机组吊装完成。长城网·冀云客户端记者 富心迪 摄
为确保风电机组吊装安全作业,主吊占位区域满铺钢板路基箱,再使用1300吨履带式起重机进行钢塔筒、机舱、轮毂及扇叶的吊装,大幅提高了风电机组吊装的安全性。
中建一局河北华电辛集风电项目经理于懿介绍,辛集首个6.25兆瓦风电机组成功吊装后,项目将稳步推进50兆瓦风电机组项目高质量建设。项目投产满负荷运行每小时预计可发电5万度,年发电量约1.17亿度,可满足4万户家庭年用电量,这对加快建设河北省新型能源体系,稳步实现碳达峰碳中和目标,优化区域能源结构、降低传统能源消耗、减少污染物排放具有重要意义,极大地推动了河北省风电可再生能源向高质量发展的进程。
